Quy Trình Lắp Đặt Kệ Công Nghiệp Đúng Kỹ Thuật Và An Toàn
Trong hạ tầng kho vận hiện đại năm 2026, việc sở hữu hệ thống giá kệ vững chắc không chỉ phụ thuộc vào chất lượng thép mà còn nằm ở quy trình thi công. Một hệ thống kệ công nghiệp được lắp đặt đúng tiêu chuẩn kỹ thuật sẽ giúp loại bỏ các nguy cơ sụp đổ, cong vênh và đảm bảo an toàn tuyệt đối cho người lao động cũng như hàng hóa giá trị cao.

Việc tuân thủ nghiêm ngặt các bước lắp dựng không chỉ là yêu cầu từ phía nhà sản xuất mà còn là quy định bắt buộc trong tiêu chuẩn an toàn lao động quốc tế. Dưới đây là hướng dẫn chi tiết quy trình lắp đặt chuyên nghiệp nhất.
I. Giai đoạn chuẩn bị và kiểm tra mặt bằng
Trước khi bắt đầu bất kỳ thao tác lắp dựng nào, công tác chuẩn bị mặt bằng đóng vai trò quyết định đến độ ổn định của toàn bộ hệ thống lưu trữ sau này.
1. Kiểm tra độ phẳng và khả năng chịu tải của sàn
Sàn nhà kho phải là sàn bê tông cốt thép có độ dày tiêu chuẩn (thường từ 150mm trở lên) để đảm bảo không bị lún nứt dưới sức nặng của hàng nghìn tấn hàng. Đội ngũ kỹ thuật cần sử dụng thiết bị cân bằng laser để kiểm tra độ phẳng của sàn. Sai số độ nghiêng cho phép của hệ thống kệ công nghiệp thường không quá 3mm trên mỗi 3m chiều dài để tránh tình trạng lệch trọng tâm.
2. Tập kết và phân loại vật tư thi công

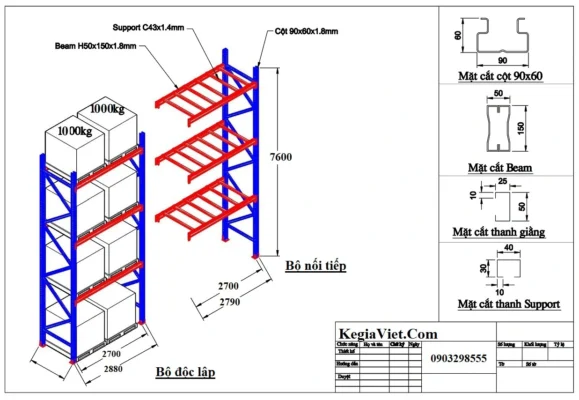

Toàn bộ linh kiện bao gồm chân trụ (Upright), thanh đỡ (Beam), thanh giằng và hệ thống ốc vít, bulong nở phải được kiểm đếm đầy đủ theo bản vẽ thiết kế. Việc phân loại vật tư theo từng khu vực lắp đặt giúp đẩy nhanh tiến độ thi công và hạn chế sai sót trong quá trình lắp ráp các chi tiết nhỏ.

II. Quy trình lắp dựng khung trụ và hệ thống dầm
Đây là giai đoạn hình thành nên bộ khung xương của hệ thống kệ công nghiệp, đòi hỏi sự chính xác tuyệt đối về khoảng cách và độ thẳng đứng.
1. Lắp dựng khung cột trụ (Upright Frame)
Các thanh trụ được kết nối với nhau bằng thanh giằng ngang và giằng chéo để tạo thành một khối vững chắc. Trong quá trình này, kỹ thuật viên phải đảm bảo các bulong được siết đủ lực theo quy định. Chân trụ sau đó được dựng đứng và kiểm tra độ vuông góc với mặt sàn bằng thước thủy hoặc máy laser chuyên dụng.
2. Lắp đặt các thanh dầm đỡ (Beam)
Sau khi khung trụ đã đứng vững, các thanh Beam sẽ được cài vào các lỗ dập sẵn trên cột trụ. Một hệ thống kệ công nghiệp an toàn bắt buộc phải có chốt khóa an toàn tại mỗi điểm kết nối giữa Beam và Upright để ngăn chặn tình trạng dầm bị bung ra khi xe nâng thao tác nhấc hàng lên cao.
3. Lắp đặt thanh giằng hỗ trợ và sàn kệ (nếu có)
Tùy thuộc vào loại kệ (Selective, Drive-in hay kệ trung tải), đơn vị thi công sẽ lắp thêm các thanh hỗ trợ pallet (Support bar) hoặc các mâm sàn tôn. Các chi tiết này giúp phân bổ tải trọng đều hơn và tăng cường độ cứng cho toàn bộ cấu trúc.

III. Cố định hệ thống và lắp đặt phụ kiện an toàn
Một hệ thống kệ công nghiệp nếu chỉ đứng tự do sẽ rất dễ bị rung lắc hoặc đổ sập khi có va chạm từ xe nâng.
1. Khoan lỗ và bắn bulong nở xuống sàn
Đây là bước “khóa” cố định vị trí của kệ. Các lỗ khoan được thực hiện trực tiếp xuống sàn bê tông, sau đó sử dụng bulong nở chuyên dụng (thường là M10 hoặc M12) để gắn chặt chân trụ. Việc này đảm bảo kệ không bị dịch chuyển dù chịu tác động lực lớn từ các hoạt động bốc xếp hàng hóa hàng ngày.
2. Lắp đặt hệ thống rào chắn bảo vệ
Tại các vị trí đầu dãy kệ hoặc các góc thường xuyên có xe nâng đi qua, việc lắp đặt cột bảo vệ (Column Protector) và rào chắn (Barrier) là bắt buộc. Những phụ kiện này đóng vai trò là “tấm khiên” hấp thụ lực va chạm, bảo vệ chân trụ của kệ công nghiệp khỏi những hư hại vật lý nghiêm trọng.
IV. Kiểm tra kỹ thuật và thử tải thực tế
Sau khi hoàn tất việc lắp đặt cơ khí, hệ thống cần được kiểm định nghiêm ngặt trước khi đưa vào vận hành chính thức.
1. Siết lại toàn bộ hệ thống bulong và chốt an toàn
Đội ngũ giám sát sẽ thực hiện kiểm tra xác suất và siết lại tất cả các mối nối ốc vít một lần cuối. Các chốt an toàn tại thanh Beam phải được đảm bảo đã ở đúng vị trí khóa. Bất kỳ một con ốc lỏng lẻo nào cũng có thể trở thành nguyên nhân gây ra sự cố mất an toàn trong tương lai.
2. Thử tải tĩnh và kiểm tra độ võng
Sử dụng các pallet hàng mẫu có trọng lượng đúng bằng tải trọng thiết kế để đặt lên các tầng kệ. Kỹ thuật viên sẽ đo độ võng của thanh Beam khi có hàng. Theo tiêu chuẩn kỹ thuật của kệ công nghiệp, độ võng tối đa cho phép thường là L/200 (L là chiều dài thanh Beam). Nếu độ võng vượt quá mức này, cần phải kiểm tra lại quy cách thép hoặc thiết kế tải trọng.

V. Nghiệm thu, dán nhãn tải trọng và bàn giao
Bước cuối cùng của quy trình là chuẩn hóa thông tin vận hành cho người sử dụng trực tiếp tại kho hàng.
1. Dán biển cảnh báo và nhãn tải trọng
Mỗi dãy kệ cần được dán biển thông tin rõ ràng về tải trọng tối đa cho phép trên mỗi tầng và trên toàn bộ khung kệ. Việc này giúp nhân viên kho tuân thủ đúng quy định xếp dỡ, tránh tình trạng chất quá tải gây sập hệ thống kệ công nghiệp.
2. Bàn giao hồ sơ kỹ thuật và hướng dẫn vận hành
Đơn vị thi công sẽ bàn giao bản vẽ hoàn công, hồ sơ kiểm định (nếu có) và hướng dẫn chi tiết cách kiểm tra định kỳ cho doanh nghiệp. Chủ kho cần nắm rõ các dấu hiệu bất thường như trụ bị cong, bulong lỏng để có phương án bảo trì kịp thời, duy trì tuổi thọ và độ an toàn cho hệ thống lưu trữ lâu dài.
Kết luận
Lắp đặt kệ công nghiệp là một công việc đòi hỏi chuyên môn cao và sự tỉ mỉ trong từng công đoạn. Việc tuân thủ đúng quy trình từ khảo sát mặt bằng đến thử tải không chỉ giúp doanh nghiệp tối ưu hóa hiệu suất kho bãi mà còn xây dựng một môi trường làm việc an toàn, bền vững. Hãy đảm bảo rằng hệ thống lưu trữ của bạn được thực hiện bởi những đội ngũ kỹ thuật có tay nghề để bảo vệ tài sản và con người một cách tốt nhất.
